Đường dây 110kV đấu nối LSP Long Sơn

14:21 22-12-2022
  • Chủ đầu tư: Ban QLDA Lưới điện miền Nam
  • Quy mô: Gồm 52 móng trụ cột, 2 mạch mang truyền tải điện 110kV.

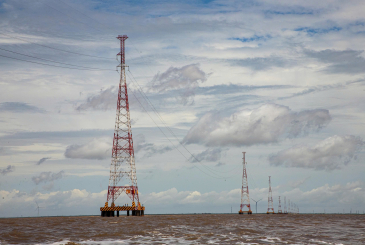

  • Đặc điểm: Móng trụ xây dựng trên đất đầm nuôi tôm và nằm giữ giải phân cách đương vào khu hóa dầu Long Sơn. Cột thép đơn thân tạo điểm nhấn hình ảnh đường dây.
  • Vị thế: Là dự án trọng điểm của EVN để cung cấp điện cho cụm lọc hóa dầu Long Sơn.
  • Địa điểm: Xã Long Sơn, Thành phố Vũng Tàu, tỉnh Bà Rịa Vũng Tàu

Tổng quan dự án: Đường dây 110kV đấu nối LSP Long Sơn đi qua địa bàn xã Phước Hòa, xã Tân Hòa, thị xã Phú Mỹ và xã Long Sơn, thành phố Vũng Tàu, tỉnh Bà Rịa - Vũng Tàu. Tuyến đường dây đi trên dải phân cách đường giao thông trong khu công nghiệm Phú Mỹ 3 (dự kiến), hiện tại địa hình tuyến đi qua vùng sình lầy, chia cắt nhiều kênh rạch, giao thông đi lại rất khó khăn.




Tuyến đường dây có tổng chiều dài 9,56km, có đặc điểm như sau:

Điểm đầu: Đấu nối trụ T17 (thuộc đường dây 110kV Tân Thành - Thanh Bình hiện hữu) thuộc xã Phước Hòa, Thị xã Phú Mỹ, tỉnh Bà Rịa Vũng Tàu.



Đặc điểm chính của dự án:

  • Cấp điện áp: 110kV; - Số mạch: 02 mạch, 04 mạch;
  • Điểm đầu: cột số 17 (cột néo cuối thuộc đường dây 110kV Tân Thành - Thanh Bình);
  • Điểm cuối: cột néo cuối để đấu nối vào trạm cắt 110kV LSP Long Sơn;
  • Chiều dài: 9,56km;
  • Dây dẫn điện: Dây nhôm lõi thép có bọc mỡ 2xACKP-240/32;
  • Dây chống sét:

- 01 dây chống sét kết hợp cáp quang OPGW-70/24F, 24 sợi quang theo tiêu chuẩn ITU-T/G.652;

- 01 dây cáp thép mạ kẽm có bọc mỡ TK-70/Hz;

  • Cách điện: Cách điện sử dụng composite loại có tải trọng 70kN, 120kN với mức nhiễm bẩn khí quyển lựa chọn 31mm/kV;
  • Cột: Sử dụng cột thép mạ kẽm nhúng nóng, liên kết bằng bu lông;
  • Móng: Móng bê tông cốt thép đúc tại chỗ;
  • Tiếp địa: Hệ thống tiếp địa hình tia.

Các bước triển khai dự án:

  • Giai đoạn 1: Từ ngày 15/6/2022  đến 31/8/2022: Thi công móng;
  • Giai đoạn 2: Từ ngày 01/9/2022  đến 31/10/2022: Lắp dựng cột;
  • Giai đoạn 3: Từ ngày 01/11/2022  đến 25/12/2022: Kéo dây;
  • Ngày 31/12/2022: Hoàn thiện và bàn giao công trình.
PC1 Miền Nam

Tin liên quan

Thi công xây lắp đường dây

28/08/2024

VINH QUANG NGÀNH ĐIỆN VIỆT NAM

28/08/2024

Thi công xây lắp đường dây

29/05/2024

ĐƯỜNG DÂY 500KV SÔNG HẬU - ĐỨC HÒA

29/05/2024

Thi công xây lắp đường dây

29/05/2024

ĐƯỜNG DÂY 110KV PHÚ MỸ - TÂN THÀNH

29/05/2024

Thi công xây lắp đường dây

29/05/2024

ĐƯỜNG DÂY 500KV ĐỨC HÒA - CHƠN THÀNH LÔ 5.2

29/05/2024
